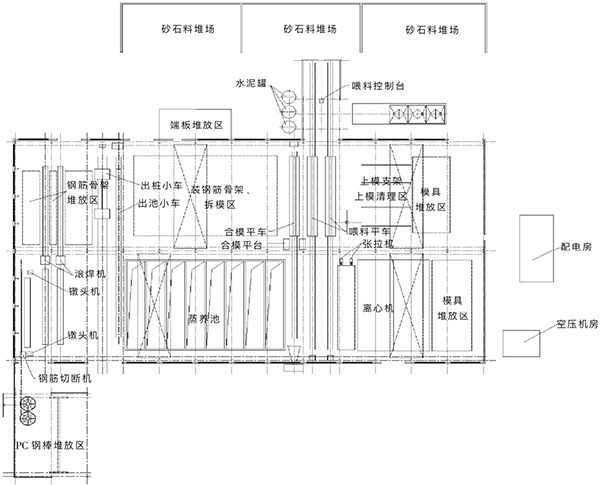

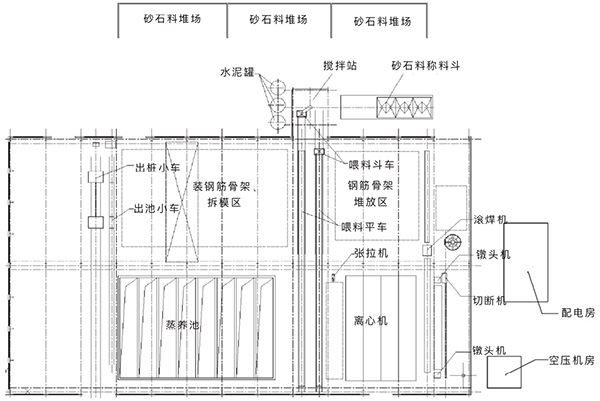

序號 | 項目或設備名稱 | 金額/元 | 時間/d |
1 | 喂料系統設備 | 30000 | 15 |
2 | 喂料系統鋼結構及土建 | 44000 | 25 |
3 | 鋼筋加工設備 | 172000 | 15 |
4 | 鋼棒堆放區鋼結構及土建 | 60000 | 25 |
5 | 蒸養池蓋的改造 | 12000 | 15 |
6 | 自動夾具 | 150000 | 7 |
7 | 上模清理支架 | 12000 | 10 |
8 | 合計 | 480000 | - |
五、改造后的生產效率、安全及產品質量
(1)通過技術改造基本解決了傳統生產線喂料難的問題
,提高了生產效率
。改造前這個車間每班最多只能生產80?90根,生產的產品規格為Ф400mm
、Ф500mm
、Ф600mm,其中要生產Ф400mm×95mm
、Ф600mm×130mm的厚壁樁很困難
,而且產品缺料、露石
、漏漿現象比較嚴重
。改造后現在單班產量正常保證在150?160根,最多時產量達到167根
。產品規格除了Ф400mm
、Ф500mm、Ф600mm之外
,還增加了350mm×350mm(170mm)
、400mm×400mm(220mm)離心方樁,生產效率提高近80%
。
生產效率的提高主要得益于喂料方式的改變以及新型喂料設備的使用
。原先一根管樁的喂料時間將近5min,喂料小車喂入模具后還需要人工鏟料
。如果是厚壁樁
,鏟料的工作量會就更大,耗費的時間更長?div id="m50uktp" class="box-center"> ,F(xiàn)在無論是薄壁樁還是厚壁樁
,喂料時間只需2min左右
,喂料一次成型,工人只需對兩端進行插搗
,中間部分直接清掃一下
,然后在企口槽內放入密封繩即可合上模。這樣的喂料方式大大減 輕了工人的勞動強度
,提高了工作效率
,而且合上模后,上模的模邊與下模的模邊基本是疊合在一起
,在合模擰螺絲時也輕松了許多
,也容易合好。現在不僅樁身合縫漏漿基本杜絕
,而且合縫也比以前細很多
。
(2)通過工藝布局的調整和自動夾具的使用,使整個生產更加安全
。原來沒有使用自動夾具
,在離心成型、張拉
、蒸養池
、裝拆模以及喂料區都是人工掛鉤,不僅用人多
,速度慢
,而且還不安全
,出現事故的風險很大?div id="jpandex" class="focus-wrap mb20 cf">,F(xiàn)在使用了自動夾具,省去了掛鉤工
,速度也快了許多
,并且生產安全了許多。另外
,合模方式的改變和上模清理支架的使用也使生產效率和安全獲得提升
。
(3)產品質量比以前大幅度提高,生產成本大幅度下降
。在改造前
,產品出現大量的壁厚不夠、合縫漏漿
、樁套箍漏漿
,甚至還有內壁嚴重露石等質量問題,比率在50%?60%
。產品發到工地
,當遇到工地地質硬一些又出現大量爛樁情況
,嚴重的被客戶、施工單位清退出場
。改造之后現在生產的產品上述缺陷得到了根本性的解決
。
現在生產的樁壁厚符合標準,甚至還略厚3?5mm
;合縫漏漿現象幾乎杜絕
,偶然出現長度也是小于30cm,符合標準要求
;樁套箍漏漿也是有明顯的改善?div id="m50uktp" class="box-center"> ,F(xiàn)在產品的合縫纖細、壁厚均勻
、內壁光滑
、產品美觀。
產品外觀質量顯著提高的同時
,產品的內在質量也是大幅度地提升
。原先施工損樁率達1‰?2‰,現在只有0.5‰?div id="m50uktp" class="box-center"> ,F(xiàn)在每月發樁量在 5?6萬m
,一般出現2?3根樁破損,有時還不出現損樁
。產品質量得到了客戶的認可
。
經改造后,生產過程中原材料的浪費大大降低
。原先每班每天倒掉的報廢混凝土一般有5t裝載機1?2斗
,現在只需人力小車1車。改造后的綜合制造費用比原先要下降3?4元/m
,按單班年產量60萬m計算
,年節約180萬?200萬元生產成本。
六 、結語
(1)傳統的管樁生產線通過適當?shù)墓に嚰夹g(shù)改造
,生產效率、安全
、環境及產品質量都可以得到提升
,生產成本有所下降,投入一定的資金進行改造是值得的
。
(2)混凝土攪拌站
、喂料系統是改造的重點,要突破傳統工藝的束縛
,尋找到符合自身實際的方法
,力求做到投入少
、效益高。
(3)改造時一定要對安全生產和生產環境問題進行仔細研究
,從源頭上避免不安全生產操作
。
(4)通過技改可以達到減少浪費降低生產成本的目的,按年度計算
,經濟效益可觀
。
